引渡済現場レポート
すべての現場|すべて
くつろぎタイムを大切に、工夫を凝らした家
平塚市徳延・M.E様邸・注文住宅
家が欲しいけど何から手を付けて良いのかわからない!工藤工務店が一緒にお手伝します。
家づくりの失敗で後悔しないためにまず始めに資料をご請求下さい。
(電話や訪問による営業は一切おこなっておりません。)
会社案内や施工事例集、家づくりについて紹介した手作り小冊子や間取り集など、参考にして頂ける資料をご用意しております。
建築中レポート
- 1.2017年05月15日
-
新築工事開始
M.E様邸の新築工事が始まりました。

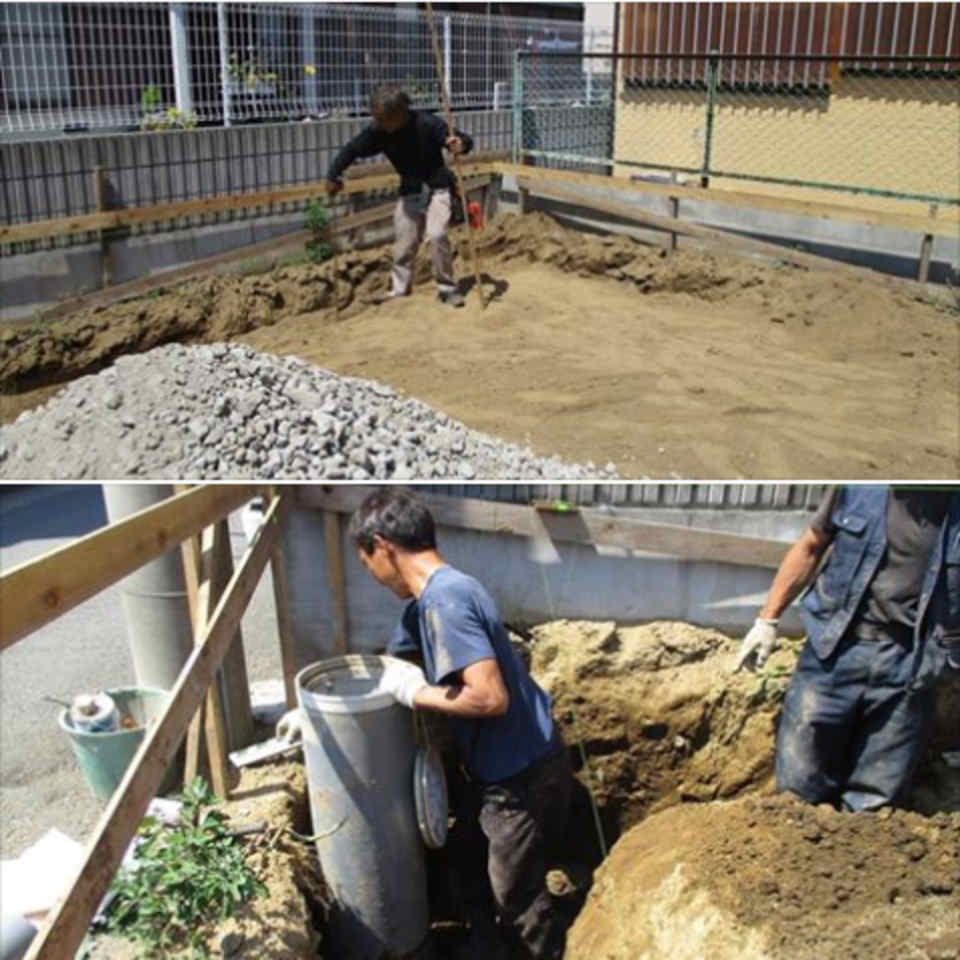

まずは、地盤調査を行います。
地盤の強度は充分か、将来不同沈下は起こらないかを調査し、その結果によって地盤改良工事を行います。
- 2.2017年06月06日
-
基礎工事開始
M.E様邸の基礎工事が始まりました。
遣り方水盛りという作業をして、基礎の位置や高さを設定します。
汚水排水管を建物の位置と干渉しない場所への移動工事も基礎工事と並行して施工します。
- 3.2017年06月08日
-
基礎配筋検査(JIO)
基礎配筋工事が完了しましたので、本日は朝からJIO(日本住宅保証検査機構)の検査がありました。検査官は皆さん厳しいのですが、今回もまた問題なく合格しました!!
- 4.2017年06月16日
-
基礎コンクリート高さチェック
本日は、基礎コンクリートの高さ等のチェックを行いました。
今月末には上棟になります!
- 5.2017年06月22日
-
上棟段取り
M.E様邸の上棟の段取りです。
今日は土台材を基礎コンクリートの上へホールダウン金物とアンカーボルトで緊結施工をします。基礎コンクリートと土台材の間には免震材を設置しながら、床下への通気部分も確保します。
- 6.2017年06月23日
-
床下シート貼り
M.E様邸の上棟段取りの進捗状況です。
今日は床下へアップルゲート透湿シートを貼り、土台材の上へ床下貼り合板の施工をします。上棟後に外部の防水工事が完了したら,床下へセルロースファバー断熱材を厚さ105mm吹き込む為の下地を上棟する前に作成しておきます。外部の防水工事が完了するまで、床下貼り合板が雨で濡れないように、撥水コート剤を塗布した上で、ビニールシートで養生をします。
来週には上棟の運びとなります。
- 7.2017年06月27日
-
屋根の下地貼り
M.E様邸の上棟も無事に進捗し、屋根の下地合板を貼っています。明日には屋根材の施工に入ります。
- 8.2017年06月27日
-
上棟
M.E様邸上棟です。この時期、雨が心配されましたが、今日は少し陽も差していてよかったです^^
今回の上棟は、レッカー車が使用できないので、人力で柱を立てていきます。力持ちの職人さんが、これから2階部分の柱を立てます。
- 9.2017年07月06日
-
構造検査
JIOの構造検査をしました。
検査官は隅々を細かくチェックし、写真を撮影していきます。
少しのミスも許されません!
厳しい検査をクリアし、本日も無事合格しました!!
- 10.2017年07月11日
-
電気配線工事
本日はM.E様邸の電気配線工事を施工しています。
電気工事配線図を元に、電灯、スイッチ、コンセント等の配線を設置していきます。明日中に電気配線工事が完了するので、明後日からセルロースファイバー断熱材の施工に入ります。
- 11.2017年07月15日
-
セルロース施工
セルロースファイバー断熱材の施工が始まりました。1階床下へ厚さ105mmの吹付けが完了しましたので、床下貼り合板を貼り、足元を固めてから壁へ厚さ105mmの吹付けをしています。壁の吹付けが完了したら、天井上へ厚さ250mmの吹付けをします。一般的なグラスウール断熱材の場合は、大工さんが1人で2日間も有れば施工が出来ますが、セルロースファイバー断熱材の施工は3人掛かりで10日間位の時間を掛けます。
- 12.2017年07月19日
-
防水検査
JIOの防水検査です。
配管部分の防水加工も念入りにチェック。
窓枠廻りもしっかりチェックです!
外壁を貼ってしまうと見えない部分なので、このように隅々調べてもらえば安心です。
結果は、すべて合格でした!!
- 13.2017年07月21日
-
セルロース施工完了1
M.E様邸のセルロース断熱施工が完了しました!
床、壁、天井、すべてにセルロースが吹き付けられ、少しの隙間もありません!!暑い中の施工、大変でしたが、出来栄えに大満足です!!
- 14.2017年07月23日
-
セルロース施工完了2
M.E様邸のセルロース施工が完了しましたので、本日は、お施主様に現場確認をしていただきました。天井の上の施工もご主人が脚立に登ってしっかりチェックです!途中、お友達の方にも見学していただきました。
- 15.2017年09月11日
-
クロス工事
内装クロス工事です。
壁と天井にあらかじめパテで凹凸がないように埋めます。その後、熟練した職人さんが丁寧にクロスを貼っていきます。
工藤工務店のクロスは、いつもシワやヨレひとつない見事な仕上りです!!
- 16.2017年09月16日
-
電気工事
M.E様邸の内装工事が完了したので、本日は電気工事です。
コンセントカバー、スイッチカバー、器具の取り付けを行っています。いよいよ、完成も近づいてまいりました!
- 17.2017年09月21日
-
玄関土間タイル施工
M.E様邸の工事完成が近くなってきました。
今日は玄関土間タイルの施工です。タイルを貼る前にコンクリートの上へ土間タイルの水勾配用に1mで1cm上がるスロープの下地を作成します。
- 18.2017年09月23日
-
コンクリート下地作成1
建物工事が完成しました!!
今日は駐車場コンクリートの下地作成です。土をすき取って、砕石敷き、配筋、コンクリート打設の順番で施工します。ちなみに駐車場コンクリートは5mで20cm上がるスロープがちょうど良いです。
- 19.2017年09月29日
-
駐車場下地作成2
駐車場工事の下地作成をしました。
排水管の高さレベルを下げて、砕石敷の施工が完了しました。
あとは、配筋をしてコンクリートを打設します。
- 20.2017年10月02日
-
網戸の取付け
最後の仕上げです。建物工事が完成し、クリーニングも終わったので、最後に網戸の取り付けをします。
- 21.2017年10月16日
-
お引渡し
M.E様邸が完成し、お引渡しが終わりました。
こちらのお宅は、掘ごたつのある畳の小上がりがあったり、玄関にベンチを造り付けたり、2階バルコニーをくつろぎスペースにしたり、お施主様の工夫と想いがたくさん詰まっています。これからワンちゃんも一緒に住まわれるとのこと、楽しみですね!
