引渡済現場レポート
すべての現場|すべて
サンルームのある家
平塚市南金目・F.S様邸・注文住宅
家が欲しいけど何から手を付けて良いのかわからない!工藤工務店が一緒にお手伝します。
家づくりの失敗で後悔しないためにまず始めに資料をご請求下さい。
(電話や訪問による営業は一切おこなっておりません。)
会社案内や施工事例集、家づくりについて紹介した手作り小冊子や間取り集など、参考にして頂ける資料をご用意しております。
建築中レポート
- 1.2019年01月10日
-
解体工事が始まりました。
F.S様は建替えのお客様ですので、まず今までのお住まいを解体する所から始まります。
建替えの場合は、ご近所様との人間関係ができているのでとても工事業者としてはとても助かります。
もちろん、ご迷惑をお掛けしないよう十分注意しながら作業を進めていきます。
- 2.2019年01月24日
-
建物部分の解体が完了しました。
こちらの現場は、現地までの進入経路が狭く、大きな重機が運び込めません。
解体工事の多くの部分は手作業になり、かなり手こずっていましたが、やっと建物部分の解体が終わりました。
後は基礎の解体が終われば解体工事は終了です。
基礎の解体が終わると、次は地盤調査の作業に入ります。
- 3.2019年01月31日
-
地盤調査
解体工事が終わり、地盤調査を行いました。
「スウェーデン式サウンデング試験」という方法で、写真のような機械で1m弱のロッドの先端に、スクリューポイントを取付けて、建物の4隅と真ん中の合計5点の地耐力を測定していきます。
調査データを地盤保証会社のBIOSへ送り、地耐力に問題無いか判定してもらいます。
- 4.2019年02月05日
-
水盛遣方
先日行いました地盤調査の結果が出ました。
地盤の耐力に問題ナシとの判定が出ましたので、そのまま着工の流れになります。
さっそく水盛遣方を行いました。
水盛遣方とは、簡単にいうと建物の正確な位置や高さを示す作業のことです。
この作業により、図面通りの工事を行うことができます。
もし、この工程で間違えが発生してしまうと、建物の位置などが図面と変わってしまい大変なことになってしまいます。
水盛遣方の作業が終わったら、決められたポイントと境界からの距離が図面通りになっているか再度確認して完了です。
- 5.2019年02月14日
-
深基礎のベース工事
道路と高低差がある敷地なので
本来は土留めをしないといけないのですが
その土留めの役割も兼ねる深基礎という基礎形状を採用しました。
根っことなるこの部分を作らないと
建物の基礎工事は着手できません。
まずは、深基礎のベース部分の工事から始めていきます。
- 6.2019年02月19日
-
残土の搬出
深基礎のベース工事が終わりましたので
次は、建物の基礎工事に着手して行きます。
基礎工事の時に発生する残土を
あらかじめ計算し先に搬出してしまいます。
敷地内にまいてしまう建築会社もあるようですが
そうすると全体の地面の高さが上がってしまうので
工藤工務店では、地面の高さを変えないように不要な土はすべて処分しています。
ちなみに、残土処分費用は別料金ですか?というご質問を受ける事がありますが
工藤工務店は、基本坪単価に含めてやらせて頂いています。
残土が多く出たからといって追加工事になるようなことはありませんのご安心下さい。
- 7.2019年02月22日
-
基礎配筋検査(JIO)
本日は、JIO(日本住宅保証検査機構)の基礎配筋検査でした。
基礎の配筋は、建物が完成してからでは確認することの出来ない構造上重要な部分です。
検査員の方が、図面を見ながらメジャーで鉄筋の寸法やピッチを確認していきます。
いつもながらの厳しい目でのチェックですが、各項目問題なく合格です!!
そして、次のコンクリート打設にそなえて
基礎の貫通部分に排水管を通しておきます。
コンクリートが打たれたときに動いてしまわないように、バンドでしっかり固定しておきます。
- 8.2019年02月28日
-
基礎のベースコンクリート打設
鉄筋の確認が完了しましたので
ポンプ車を使用して、基礎の底盤になるベースのコンクリートを打設を行いました。
少し養生期間をおいて、立ち上がりの型枠を設置していきます。
- 9.2019年03月12日
-
基礎工事完了
基礎工事が完了しました。
深基礎などがあり、通常より基礎工事期間に多くの日数が掛かりました。
これからの工程は、上棟へ向けて基礎のレベル確認や、足場工事などへ進んでいきます。
- 10.2019年03月14日
-
基礎の完成チェック
基礎が完成したらまず、基礎の高さ(水平レベル)のチェックを行います。
基礎のレベルをしっかり見ておかないと、建物全体の水平がくるってきます。
これはとても重要な確認作業になります。
その他にも、小さなヒビ割れなどが無いかとか、アンカーボルトが図面指示どうりに入っているかなど確認をしていきます。
- 11.2019年03月19日
-
土台敷き
完成した基礎に、土台という木材を敷いていく作業です。ここから大工さんの工事が始まります。
基礎と土台の間に挟んでいる黒いものは、基礎パッキンと言います。
床下の換気、通風を確保するもので、これを施工することにより、床下の空気の滞留防止や湿気対策にもなります。
- 12.2019年03月25日
-
上棟
上棟しました!
F.S様おめでとうございます!
レッカー車が使用できない敷地状況でしたが、朝から人力だけで屋根まで立ち上げました。
お天気にも恵まれて、夕方までになんとか屋根の野地板まで張り終わり一安心です。
- 13.2019年03月30日
-
ダイライトの施工
上棟が終わり、ダイライトという耐力面材の施工に入りました。
一昔前までは、柱と柱の間に斜めに木材を入れて建物の補強をしていました。
工藤工務店では、それにプラスして耐力面材を採用しています。
文字通り、地震の力を面で支えるから「筋違い+ダイライト」でとても地震に強い家になります。
- 14.2019年04月11日
-
電気配線工事
本日は、電気の配線工事の完了確認をしました。
電気工事配線図を元に、照明、スイッチ、コンセント等の配線を確認していきます。
コンセントによっては、お客様がご指定された高さがありますので
図面通りの高さになっているかなど確認していきます。
セルロースファイバー断熱材をこの後に施工していきますが、壁、床、天井と隙間なく施工されますので、もし間違えて配線した場合、後からやり直すことができません。
ですから、配線工事完了後のチェックがとっても重要です。
- 15.2019年04月15日
-
セルロース床断熱工事
今日からセルロース工事のスタートです!
最初は床の断熱工事から始めます。
床に敷いてあるセルロース専用シートの上に吹き付けていきます。
厚さ10.5cmとたっぷり断熱材が入るので、断熱効果はバッチリです。
基本的な断熱性が高く、なおかつ厚く施工しますので
これから夏にかけては、エアコンで涼しくなった室内の快適温度を長時間キープします。
- 16.2019年04月16日
-
セルロース2F壁断熱工事
本日はセルロースの2階壁への施工です。
吹き付ける人、機械に入れた材料をほぐす人、スコップでひたすら機械に投入する人、3人がかりで進めます。
もちろん壁も隅々まですきま無くビッシリと施工していきます。
5%の隙間が断熱性能を20%低下させると言われているぐらい隙間は大敵なんです。
- 17.2019年04月17日
-
セルロース2F壁断熱工事
2Fの壁断熱工事がすべて完了しました。
外周の壁へ、厚さ105mmいっぱいにセルロースを充填しました。
ビッシリ詰まった断熱材がお家を快適にしてくれます。
続いては、下へ降りて1Fの壁断熱工事です。
- 18.2019年04月19日
-
セルロース1F壁断熱工事
1Fの壁断熱工事も終了しました。
2Fと同様に隅々まできれいに施工できました。
換気扇ダクトのような丸くて隙間になりやすい所も、
セルロース断熱なら手で押し込みながら吹き付けができるので、まったく隙間がなく施工ができます。
- 19.2019年04月20日
-
セルロース屋根裏断熱工事
いよいよ天井裏の断熱工事が始まりました。
何も無い天井裏へ厚さ250mmになるまで
セルロースを吹きつけていきます。
降り始めた雪が積もっていくように
モリモリとセルロースに覆われていきます。
これだけの断熱工事をしていますので
断熱性能には自信があります。
- 20.2019年04月22日
-
セルロース断熱工事完了
本日で、セルロース断熱工事がすべて完了しました。
屋根裏にビッシリと敷き詰められたセルロース断熱は、見ているだけとっても暖かそうです。
最後に、屋根裏の出入り口のフタとなる部分に、たっぷりとセルロースを詰めて完了です。
これが点検口のフタになります。
これだけ詰まっているので、フタなのにと重いです。
セルロース断熱は、普通のグラスウール、ウレタンフォーム断熱材の3~4倍の手間暇が掛かります。
施工がとっても大変な断熱材ですが、家の70%を占めるとても重要な部分なのでこれだけは妥協したくありません。
すべてはお客様の笑顔のために全棟100%にセルロース断熱材を施工しています。
- 21.2019年05月10日
-
外装下地検査(JIO)
外装下地の防水紙や、防水テープなどの施工状態を確認します。
この部分がおろそかだと雨漏りの原因になるのでとても大事な検査です。
配管部分の防水加工も念入りにチェック。
窓枠廻りもしっかりチェックします。
検査員の方は、屋根の上まで登って、すべての防水状況をチェックしていきます。
外壁を貼ってしまうと見えない部分なので、このように隅々調べてもらえば安心です。
結果は、すべて合格でした!!
実はこの検査は採用している建築会社は少ないのです。
しかし、工藤工務店では施工品質の強化そして、お客様へより安心を提供するため必ずこの検査を受けています。
- 22.2019年05月13日
-
階段取り付け工事
階段取付工事が始まりました。
階段の側面の板を先に取付、踏み板(足が乗る板)を一段一段、大工さんが取付けていきます。
きしみ音の防止対策として、踏み板の裏側へもガッチリ補強を入れます。
工藤工務店の階段はとても頑丈ですよ。
- 23.2019年05月18日
-
システムバスの施工
システムバスを設置しました。
モザイクタイル調のワンポイント壁パネルがアクセントになっていますね。
壁、床、天井にたっぷりの保温材を施工した暖ったか仕様の浴室です。
もちろん浴槽も高断熱仕様になっていますので
浴槽内のお湯の温度は、4時間で2.5しか低下しません。
夏でも冬でも快適なお風呂に入れます。
- 24.2019年05月25日
-
外壁サイディング工事
外壁工事のサイディング張りが始まりました。
職人さんが1枚1枚現場に合わせてカットしていきます。
手作業での工事になるので、簡単そうに見えますが意外と腕の差が出るところなのです。
外壁が張り終わると、外観の仕上がりが終わりに近づきグッと家らしくなってきます。
- 25.2019年06月01日
-

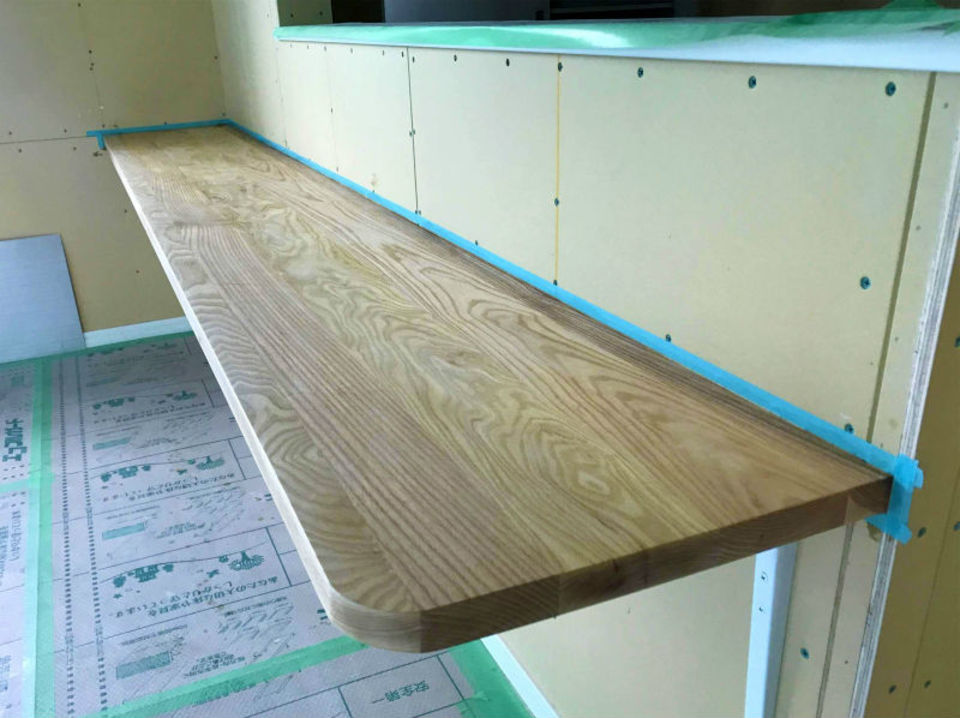

無垢カウンターの仕上げ
対面キッチンの無垢カウンターの仕上げ工程を行いました。
仕上げには、紅花油や亜麻仁油を主成分とした天然オイル系保護塗料の春風を使用しています。
天然の木目がより美しく引き立たたせ、高いワックス効果を発揮します。
幼児用の木製玩具などにも利用されていてとても安全な塗料です。
- 26.2019年06月04日
-
サイディング工事が完了しました。
3種類をバランス良く配置してスタイリストな外観になりました。
まだ、足場があるので全貌が見えなくて残念です。
外壁は、3種類までおさえるとまとまりが出て、バランスの良い外観になります。
それを越えた種類を使ってしまうと、まとまりが無くなってしまうので注意が必要です。
- 27.2019年06月08日
-
クロス工事が始まりました
まずは、下地調整のパテ処理からです。
石膏ボードの継ぎ目や、下地を固定しているビス頭のへこみなどを、パテ処理して平らにしていきます。
パテで下地を綺麗にならしておかないと、クロスを貼った後、表面に下地のでこぼこが現れてしまいます。
逆に言うと、この下地処理でクロスの仕上りが決まってしまいます。
地味な作業ですがとても大切な工程なんです。
壁クロスの材料も現場へ納品されたので
次は仕上げの工程に入っていきます。
- 28.2019年06月11日
-
クロス工事も順調です
最近は、ワンポイントクロスをされるお客様が多くいらっしゃいます。
その中でもこちらのお客様は、随所に柄物のワンポイントクロスを使っていますので
それがアクセントとになり空間が華やかになっています。
- 29.2019年06月18日
-
太陽光パネル設置工事
太陽光パネルは「カナディアンソーラー」をお勧めしています。
日本ではあまり聞き慣れないメーカーですが、世界での出荷量ランキングは第三位と、とてもメジャーなカナダの太陽光専業メーカーなのです。
太陽光パネルの性能は世界トップクラスなのに、国内メーカーに比べ価格の割安なので、お施主様にお勧めしています。
太陽光パネルは、容量に余裕のある合計出力4.80kwを設置しました。
一般家庭の電力消費量は年間3,600kwh(経済産業省調べ)とされていますが、こちらのパネルは年間4,800kwhの電力を造り出すことができます。
つまり毎年電力料金の収支がプラスになるのです。
10~15年で太陽光パネルの設備投資費の元が取れますので、後は電力を売ったぶんだけプラスになり貯蓄が増えていきます。
初期投資費用はそれなりにかかりますが、長い目で見れば必ずプラスになって返ってきます。
- 30.2019年06月26日
-
サッシの仕上げ工事
シャッターや網戸など、サッシ関係の仕上げをしました。
建築工事ももう終盤になりました。
- 31.2019年07月01日
-
完了検査
建築工事が完了しましたので、完了検査を受けました。
以前に建築基準法に基づいて申請した、建築確認申請の図面内容通りの建物ができているかなど、指定確認検査機関の検査員が現地へきて調査します。
何も指摘を受けること無く合格いたしましたので、この建物が法律の基準に適合していることが認められたときに交付される完了検査済証という書類が発行されます。
