建築中現場リポート

すべての現場|すべて

H.A様邸

高座郡・寒川町

1.2019年08月02日

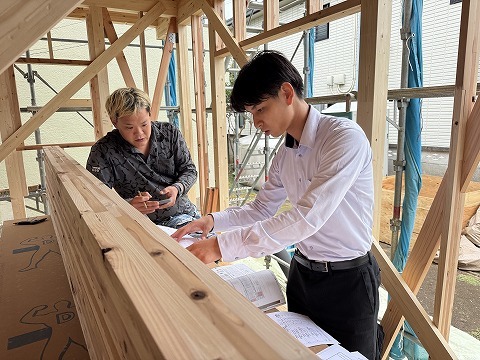

JIO構造検査
構造躯体検査(JIO)

JIOの構造躯体検査を受けました。
壁や天井が仕上がってしまうと見えなくなってしまう
所だからこそ、厳しい目で検査員のかたに見て頂くと
安心です。
もちろん何も指摘を受けること無く合格しました。

次の検査は外装下地検査です。
この検査は受けていない建築会社も多いのですが
この検査も雨漏りを防ぐ上では、構造躯体検査と
同じくらい重要です。
工藤工務店では、どの現場も必ずこの外装下地検査を
受けていまので安心です。

2.2019年07月26日
屋根材料
屋根材が納品されました。

屋根の防水下地工事が完了し、屋根材が納品されました。
こちらの現場は遮熱タイプの屋根材を採用しました。

基本の屋根材と比べて30%以上赤外線を反射します。
屋根裏の温度が下がりますので、室内も快適になります。

3.2019年07月22日
上棟風景
上棟しました

上棟しました!
H.A様おめでとうございます!

小雨の降りしきる梅雨空の中、おかげさまで何とか無事に上棟することができました。
梅雨もそろそろ明けて、一気に真夏になりそですが体調管理に気をつけて工事を安全に進めて行きたいと思います。

施主様のこだわりがたくさん詰まった素敵なお家です。
今から完成がとても楽しみです。

4.2019年07月17日
土台敷き
土台敷き

完成した基礎に、土台という木材を敷いていく作業です。ここから大工さんの工事が始まります。
雨続きで作業がなかなか思うように進みません。

基礎の上に並べて置いている黒い部材は、基礎パッキンと言います。
床下の換気、通風を確保するもので、これを施工することにより、床下の空気の滞留防止や湿気対策にもなります。

5.2019年07月16日
基礎完成
基礎工事完了

基礎工事が完了しました。
梅雨の雨続きのお天気に悩まされた基礎工事でしたが
無事に基礎工事が完了しました。

次の工程からは、いよいよ大工さんの工事が始まります。
コンクリートの基礎の上に、土台という檜の木の部材を敷いていきます。
梅雨が早く明けてくれれば良いのですが。。。

基礎工事が完了しても、上棟まで作業工程はまだまだたくさん続いて行きます!

6.2019年07月09日
基礎型枠工事
基礎の型枠工事

先日、組み上がった鉄筋に、コンクリートを流し込めるように型枠を組んでいきます。
この型枠に沿って、コンクリートが形成され基礎の形ができあがります。

簡単そうに見えますが、精度が必要な責任重大な大切な作業なのです。
型枠がきっちり出来上がり準備万端です!
この後は、コンクリートを流し込む工程になります。

7.2019年07月03日
JIO配筋検査
基礎配筋検査(JIO)

本日は、JIO(日本住宅保証検査機構)の基礎配筋検査でした。
基礎の配筋は、建物が完成してからでは確認することの出来ない構造上重要な部分です。
いつものように、検査官は厳しい目で細かな所までチェックしていきます。
いつもの通り、各項目問題なく合格です!!
次の工程は、型枠を組んでからコンクリートの打設になります。

8.2019年06月24日
基礎工事着工
基礎工事着工

いよいよ基礎工事が着工しました。
まずは「遣方」と言って建物位置を出します。

そして、綺麗に整地して砕石をまき転圧をしていきます。

9.2019年06月18日
ハイスピード工法
地盤補強工事

地盤補強工事「HySPEED工法」を行いました。 天然の砕石を100%使用した、土壌汚染や環境破壊の心配が無い、とっても地球に優しいエコな工法なんです。

HySPEED工法で作られる高度な砕石杭は、地震の揺れや液状化に強く、安定した強い地盤をつくります。

専用の先端がドリルになっている重機で、砕石を圧密しながら砕石杭を形成していきます。
圧力を掛けながら砕石杭が形成していくので、杭の回りの軟弱地盤までも同時に補強されます。

また、地盤保証BIOSの採用により、30年という長期の地盤保証をお付けしていますので、万が一のときもとても安心です。

10.2019年06月03日
地盤調査
地盤調査

着工する前に、まずは土地の地盤調査を行います。
「スウェーデン式サウンデング試験」という方法で、建物が建つ4隅と中央の計5ポイントの地面を調査機器で圧力をかけて強度を測定します。
調査の結果によっては、地盤補強工事が必要になります。

工藤工務店では、セメントゼロのオーガニック地盤保証「BIOS」を採用しています。
業界最長の30年保証で、お家を足元からしっかりガードします。

11.2019年05月29日
解体工事完了
解体工事完了

外構の解体も完了して、きれいな更地になりました。
いよいよ本格的な建物の工事が始まっていきます。

12.2019年05月26日
建物の解体が完了しました。
建物の解体が完了しました。

建物の解体も終わり、後は外構の解体を残すのみとなりました。
廃材などの引き上げもすべて完了すると、地盤調査へと進んでいきます。

13.2019年05月21日
解体工事
建物の解体も順調に進んでます。

重機も入り本格的に始まりました。
お天気が悪い中、雨の合間をぬって作業を進めています。

すでに建物の半分ほどは、解体が終わりました。
明日以降は、お天気が続きそうなので一安心です。

14.2019年05月17日
解体工事
解体工事が始まりました。

H.A様邸は、建替えの新築工事ですので、まずは今までお住まいだったお家の解体作業からはじまります。
外部に足場を組んでから、窓などの取外しが最初の工程になります。
